BIM施工组织设计-网络计划编制(魔方大厦)

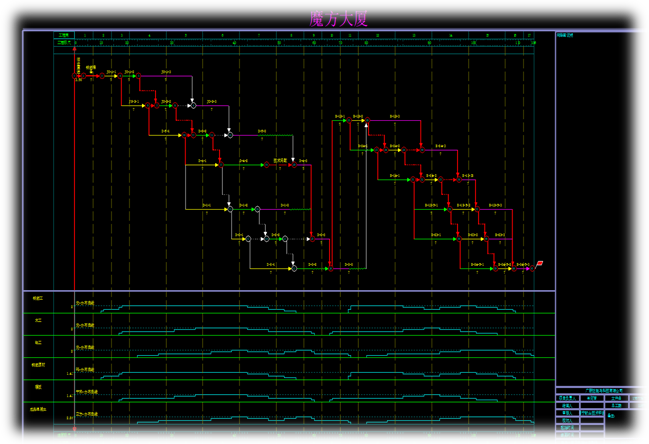

项目概述:本项目为魔方大厦钢筋混凝土框架进度计划编制;要求工期为16周;分别有,钢筋绑扎、支模板、浇筑混凝土三个工程量,完成基础施工后方可进行柱的施工,完成基础和柱子的施工后可进行梁的施工。人力资源曲线,包含:钢筋工、木工、砼工使用计划曲线图;材料资源曲线,包含:钢筋原材、模板、成品混凝土使用计划曲线图。本工程多采用了流水施工模式,缩短了工期,减少了窝工现象,从而节约了成本。
